阿拉善盟新星石油科技有限公司 年產3萬噸膨潤土、3萬噸壓裂砂項目 水土保持 監測總結報告

發布:H&8W3C*WpYs 瀏覽:2452次

寧夏成源工程監理有限公司

2019年4月

綜  合  說  明

阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目位于騰格里經濟技術開發區內的葡萄墩片區(坐標為:東經105°10′23″  北緯37°41′9″)。騰格里經濟技術開發區是內蒙古自治區人民政府批準,由原騰格里經濟技術開發區南區、北區、葡萄墩片區及嘉爾嘎勒賽漢鎮合并后成立,隸屬于阿拉善盟。騰格里經濟技術開發區南區、北區、葡萄墩片區位于內蒙古自治區阿拉善盟東南部,位于陜甘寧蒙經濟板塊中心區域,北距盟府所在地巴彥浩特116km,東距青銅峽市60km,南距寧夏中衛市20km,境內有四條公路通往銀川、巴彥浩特、中衛、青銅峽等城市。其中長中公路由開發區穿過,北接巴彥浩特,南通中衛市。

本項目主要辦公生活區和生產區兩部分組成,總占地面積為3.11hm2,其中辦公生活區面積為0.18hm2,生產區面積為2.93hm2,全部為永久占地,占地類型為風沙地。工程建設共動用土石方量為11400m3,其中挖方為5700m3,填方為5700m3,無棄方。項目完工建設總投資為3000萬元,其中土建投資為1000萬元,本項工程于2013年3月開工,于2015年2月竣工,工程建設工期為24個月。

1 建設項目及水土保持工作概況

1.1項目概況

1.1.1 項目區概況

項目所在區屬內蒙古高原西部中溫帶荒漠化草原,屬中溫帶大陸性干旱氣候區。據頭道湖氣象站資料,項目區多年平均氣溫約8.1℃,最高氣溫36.6℃,最低氣溫零下31.4℃,≥10℃積溫3300℃;多年平均降水量為171.3mm,多年平均蒸發量為2813.3mm;多年平均風速3.2m/s,多年大風天數為30d;無霜期151d,每年9月末~來年4月初為封冰期,最大凍土深度約為1.5m。

項目所在地區土壤類型主要為風沙土。

項目區植被在全國植被分區屬中溫帶荒漠化草原植被區。植被以旱生荒漠成分為主,伴生有叢生禾草,主要建群種和優勢種植物有沙蒿、沙冬青、白刺等。

項目區水土流失類型為風蝕,風蝕模數6000t/km2·a,為強烈侵蝕。

1.1.2 項目基本情況

阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目位于騰格里經濟技術開發區。騰格里經濟技術開發區是內蒙古自治區人民政府批準,由原騰格里經濟技術開發區南區、北區、葡萄墩片區及嘉爾嘎勒賽漢鎮合并成立,隸屬于阿拉善盟,本項目位于葡萄墩片區(坐標為:東經105°10′23″  北緯37°41′9″)。

本項目項目建設總占地3.07hm2,包括:辦公生活區0.21hm2、生產區2.86hm2,全部為永久占地。本項目共動用土石方總量11400m3,其中挖方量5700m3,填方量5700m3,無棄方。項目于2013年3月開始施工,于2015年2月底竣工,建設工期24個月。工程建設實際完成總投資為3000萬元,其中土建投資1000萬元,該項目由阿拉善盟新星石油科技有限公司投資建設。投資完成后,目前公司還未完全達到項目建設的全部生產能力,2015年生產壓裂砂2000t、膨潤土500t,2016年生產壓裂砂1000t、膨潤土100t,2017年至今未生產。

1.1.3 項目進度情況

⑴主體工程進展情況

 由于本項目的水土保持方案屬于補報方案,該項目已于2013年3月開工建設,2015年2月底竣工??偣て?4個月。

⑵水土保持工程進展情況

本項目水土保持方案設計水土保持工程主要有生活辦公區土地整治109m2,種植側柏30株。

表1-21 水土保持工程進度表

防治分區

水土保持工程

施工時間

生活區

土地整治

2018年4月

植物措施

2018年4月

1.2 水土流失防治工作情況

1.2.1 建設單位水土保持管理

水土保持方案批復以后,阿拉善盟新星石油科技有限公司成立了以張五德為組長等相關成員組成的水土保持環境治理領導小組,并明確了各自的職責。

張五德負責工程建設的全面工作,主抓本項目的水土保持工作,負責水土保持工程的具體實施工作,使項目的水土保持工作有了強有力的政策指導和技術支持。

1.2.2 三同時落實

本項目嚴格按照《中華人民共和國水土保持法》要求,建設單位在項目開工前,及時委托水土保持監理監測單位,按照“三同時” 制度,做到了水土保持設施與主體工程同時設計、同時施工、同時投產使用。

1.2.3 水土保持方案編報情況

2018年5月,根據國家有關水土保持法律法規要求,建設單位委托內蒙古阿拉善烏海水文水資源勘測局完成了《阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目水土保持方案報告書》;2018年6月,阿拉善盟孿井灘生態移民示范區經濟和信息化局予以批復

1.2.4 水土保持防治分區劃分

本項目分為2個水土流失防治分區,分別為生產區、辦公生活區。

水土流失防治責任范圍3.35hm2,其中項目建設區3.07hm2。

1.2.5 水土保持監測成果報送

2019年4月完成本項目水土保持監測總結報告,報送有關主管部門。

1.3 監測工作實施情況

2018年7月,阿拉善盟新星石油科技有限公司委托寧夏成源工程監理有限公司開展阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目水土保持監測工作,并簽訂本項目水土保持監測服務協議。服務協議簽訂后,我們依據該項目監測實施方案,依照SL277-2002《水土保持監測技術規程》的要求,開展了水土保持監測工作。主要對水土流失動態變化情況,影響水土流失的主要因子,特別是大風情況,水土保持各項防治措施實施情況進行監測,并對水土保持防治效果進行分析和評價。

1.3.1 水土保持監測實施方案編制及執行情況

2018年7月,根據水土保持方案報告書(報批稿)、水土保持批復文件及現場情況,開展水土保持監測工作。

根據監測實施方案,水土保持監測工作的技術路線及監測布局主要按以下幾點進行:

①全面調查與重點調查相結合

全面調查即對項目水土流失防治責任范圍進行測量、核實,并對水土流失及其防治狀況進行動態監測,制定出監測總體布局與安排,在全面調查的基礎上,確定水土流失及其防治效果監測的重點區域為風電機組區和集電線路區,采用測釬法、衛星遙感、場地巡查及查閱資料方法等進行監測。

②定期調查和動態觀測相結合

對水土流失防治分區、地形地貌、地面組成物質、植被種類、覆蓋度的調查觀測,隨主體工程總體布局與施工進度變化而變化,通過定期(按月、季或年調查,視地面變動大小而定,特殊情況下可增加調查頻次)調查和動態觀測獲取監測數據。

對土壤侵蝕形式、侵蝕量、項目實施進展與防治效果等因子,根據項目不同階段的地面變化情況,設置定期或不定期的、定位或不定位的觀測點。按照一定的時間間隔進行觀測記錄,作為分析水土保持工程實施和試運行期兩個不同階段水土流失動態變化的分析指標。

③調查、觀測與巡查相結合

隨著項目施工進度變化、場地水土流失存在的問題和隱患也在不斷的變化,為了及時掌握各種可能出現的水土流失問題,除進行調查和觀測外,還需適時巡查,記錄現場情況,及時向建設單位和當?shù)厮姓鞴懿块T反饋,提出相應處理意見,要求現場及時整改。

④監測重點時段與重點區域相結合

根據項目建設特點和新增水土流失量預測結果。本項目新增侵蝕量主要發生在生活區外圍,重點監測水土流失強度和面積變化、土石方開挖、臨時堆土、擾動地表面積和水土保持措施實施情況;自然恢復期重點監測水土保持措施實施效果,包括植物措施恢復、工程措施運行情況等。

⑤全面監測各項水土保持措施完成情況

要求施工單位對于水土保持方案中的各項措施嚴格按照開發建設項目水土保持防治規范和技術標準實施,確保措施量和工程質量。

⑥全面反映六項指標內容

圍繞水土流失六項防治目標展開監測,嚴格監測不同時段的土壤流失量、土壤侵蝕模數、土地整治情況及風水蝕情況、林草植被的恢復情況,把每次監測的成果進行詳細的記錄,并做年終總結,作為下一年度水土保持施工的技術依據;定期對監測成果進行匯總、整理成冊,為檢查驗收作好充分準備

1.3.2 監測組織機構及監測質量控制

2018年8月,建設單位委托我公司承擔了該項目的水土保持監測工作。接受任務后,按照《阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目》的約定,我公司及時成立了阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目水土保持監測工作組。由公司總經理楊濤全面負責監測工作,并實行項目主持人負責制。監測工作組由3人組成。

表1-3               監測人員構成表

序號

姓名

專  業

技術職稱

職責

1

楊濤

水保

高級工程師

技術負責、組織協調

2

鄭道華

水利

高級工程師

實地監測、資料分析整理

3

徐瀟

水利

助理工程師

實地監測、資料分析整理

1.3.3 監測點布設

根據該項目屬于風蝕地區的水土流失特點和水土保持方案監測章節要求,采用測釬法布設簡易風蝕觀測場進行水土流失量監測。

由于該項目已建成,原地貌和擾動區域已被建構筑物和水泥硬化所覆蓋,不能開展水土保持監測工作,故擬定在廠區南側、北側選擇原地貌區域和西側空地布設4處站點作為風蝕監測站點,用于模擬原地貌和擾動區域的水保監測工作。監測時段為2018年7月-2019年3月。

水土保持監測的主要內容包括:水土流失影響因子、水土流失量及變化、水土流失危害和水土保持防治效果監測。采取實地調查、測釬法、巡查等監測方法。項目建設區施工擾動情況進行調查監測,巡查和觀察不定期監測。擾動地表面積,破壞植被面積監測一次。具體監測點位見表1-4。

表1-4  固定監測點位置表

單元

劃分

分組

編號

項目

區域

劃分類型

監測

方法

地理位置

擾動地表侵蝕單元

1

生產區外圍

原地貌為荒草地

測釬法

E 105°10'24.2";

N 37°41'7.2"

2

生產區外圍

原地貌為荒草地

測釬法

E 105°10'19.07";

N 37°41'13"

3

生活區外圍

原地貌為荒草地

測釬法

E 105°10'35.76";

N 37°41'19"

對照

單元

7

原地貌

荒草地

測釬法

E 105°10'27.12";

N 37°41'16"



wps1

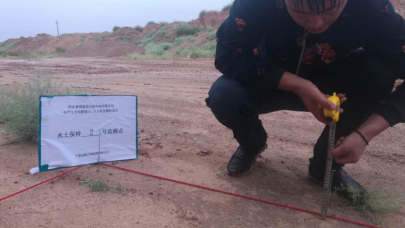

1#監測點

wps2

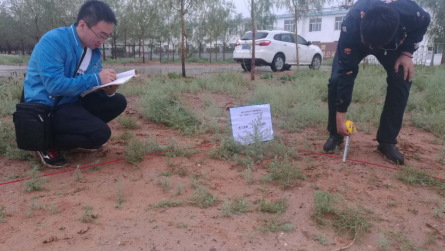

                 2#監測點

wps3



3#監測點

1.3.4 監測設施設備

根據本監測工作的實際情況,主要的監測設備包括必配設備和選擇性設備,詳見表1-5。

表1-5  監測設備配置表

序號

類型

設備名稱

單位

數量

1

必備設備

GPS

2

2

數碼照相機

2

3

數碼攝像機

1

4

計算機

1

5

打印機

1

6

電話(傳真)

1

7

皮尺

1

8

鋼卷尺

1

9

測針

108

10

游標卡尺

1

11

手錘

2

12

選擇性設備

集沙儀

1

13

手持式葉面積儀

1

1.3.5 監測技術方法

本項目水土保持監測技術主要采取遙感監測、實地測量、地面觀測和資料分析等。針對該項目水土保持防治措施主要采取的監測技術方法是:

⑴針對防治責任范圍面積較大的土地整治工程和植物措施,主要采取GPS測量各個防治區域的面積變化情況,在工程建設中,將建設活動嚴格控制在方案確定的防治責任范圍內。

⑵針對土壤流失量的變化監測主要采取地面觀測法進行監測。通過實地勘察,結合該項目的水土保持方案報告書、地形圖和其他相關資料,掌握工程建設土地、植被的擾動情況;了解堆土的數量,堆方位置、形式、利用情況;通過調查監測和實地測量相結合,及時掌握降水后坡面水流沖刷情況等。根據《水土保持綜合治理效益計算方法》(GB/715774-1995)C3.3.2條規定,對工程建設造成的新增侵蝕量,采取測釬法,測定侵蝕厚度,再根據計算公式計算出土壤在不同階段的侵蝕量。

⑶針對植被生長情況監測,采取樣方小區地面觀測方法,植被樣方尺寸為2X2m。

⑷針對道路,路面寬度采取實地測量,長度采取遙感監測配合資料整理分析的辦法,主要采用主體工程監理單位、施工單位的資料進行分析確定。

⑸針對工程措施以及面積較小的植物措施等采取實地測量的辦法進行監測,主要采用鋼卷尺、皮尺進行實地丈量,測算工程量。

1.3.6 監測階段成果

監測工作于2018年9月正式開始,于2019年3月底結束。監測人員運用多種手段和方法進行各項防治措施和施工期基本擾動類型的侵蝕強度調查,為確保項目水土流失防治措施的有效性、安全性及加強項目建設中的水土保持監督管理工作,提供了一定依據。

⑴2018年8月,阿拉善盟新星石油科技有限公司委托寧夏成源工程監理有限公司開展本項目水土保持工程監測,并簽訂本項目水土保持監測服務協議。

⑵2018年8月,阿拉善盟新星石油科技有限公司向我公司提供了本項目水土保持方案及與各施工單位聯系信息等資料。我公司根據收集的資料選取技術人員成立本項目“水土保持監測小組”。

⑶2018年8月至9月,建設單位、監理單位與我公司對現場進行巡查,對原地貌地形、地貌、植被類型實地勘測,對主體工程進展情況進行現場調查,測。巡查結束后,在公司會議室召開水土保持監理監測工作會議,并對巡查中遇到影響水土保持設施驗收的問題,告知建設單位,并口頭提出完善建議。

 ⑷2018年9月至2019年4月,監理單位與我公司對工程建設中的擾動情況進行現場調查、測量,利用GPS測量實際擾動面積,布設監測點。調查結束后,將項目發現問題告知建設單位,并口頭提出完善建議。

⑸2019年4月,監理單位與我公司對項目現場進行巡查巡查結束后,將存在問題及完善建議整理成報告提交給建設單位。該報告見附件。

具體監測過程詳見表1-6。

表1-6  水土保持監測工作進度記錄表

監測時間

監測內容

2018年8月

委托我公司開展本項目水土保持工程監測,并簽訂本項目水土保持監測服務協議。向我公司提供本項目水土保持方案及與各施工單位聯系信息等資料,我公司成立本項目“水土保持監測小組”。

2018年9月

對原地貌地形、地貌、植被類型實地調查,對主體工程進展情況進行現場調查,測量建筑擾動面積,檢查現場情況,將存在問題及完善建議整理成報告提交給建設單位。

2018年12月

對工程建設中的擾動情況進行現場調查、測量,利用GPS測量實際擾動面積,布設監測點。

2019年3月

例行巡查,對水土流失簡易觀測場進行測量、記錄。檢查植物措施完成情況,測量完成工程量以及檢查工程質量。

2019年4月

結合歷次外業情況,完成監測總結報告,準備驗收。

依據適時監測資料和數據,通過綜合分析施工期防治責任范圍、水土流失動態變化、水土保持措施實施情況及防治效果等,我公司于2019年4月編制完成本次《阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目水土保持監測報告》。

1.3.7 水土保持監測意見的落實情況

監測工作于2018年8月正式開始,于2019年3月底結束。

(1)2018年8月15日,阿拉善盟新星石油科技有限公司委托寧夏成源工程監理有限公司開展本項目水土保持工程監測工作。我公司立即組織人員成立水土保持監測小組,并及時收集資料,在建設單位的介紹下,通過現場查看,對原地貌地形、地貌、植被類型實地勘測,對主體工程進展情況進行現場調查。

(2)我公司依照該項目的《水土保持監測實施方案》,對工程建設中的擾動情況進行現場調查、測量,利用GPS測量實際擾動面積,布設監測點。

(3)從2019年3月開始,我公司對監測資料進行整理、分析,在對各防治措施進行評價的基礎上,于2019年4月底編制完成本次《阿拉善盟新星石油科技有限公司年產3萬噸膨潤土、3萬噸壓裂砂項目水土保持監測報告》

1.3.8 監督檢查意見落實

2018年11月3日,我公司現場監測記錄檢查向建設單位提交水土保持監測整改意見,針對現場存在的問題提出建議。

①生產區硬化路面雖然已經硬化但是由于攤曬物為沙土,表面已被覆蓋需要經常灑水;

②生活區垃圾應該及時清理。

2018年11月5日,對現場進行復查,已按要求積極整改。

1.3.9 重大水土流失危害事件處理情況

監測小組在實際監測過程中,未發現本項目有重大水土流失危害事件發生。

2  監測內容與方法

本項目監測內容主要有土地擾動情況、取土(石、料)棄土(石、渣)、水土保持措施、水土流失情況等;監測方法主要有實地測量、地面觀測和資料分析等。

2.1監測內容

1、水土保持監測的主要內容

水土保持監測的主要內容包括:主體工程建設進度、工程建設擾動土地面積、水土流失災害隱患、水土流失及造成的危害、水土保持工程建設情況、水土流失防治效果以及水土保持工程設計和水土保持管理等方面的情況,同時監測影響水土流失因子。

2、水土保持監測的重點

水土保持監測的重點包括:水土保持方案落實情況,施工場地使用情況及安全要求落實情況,擾動土地及植被占壓情況,水土保持措施(含臨時防護措施)實施情況,水土保持責任制度落實情況等。

以上監測內容在不同的監測時段各有側重,具體監測內容與方法詳見表2-1。

表2-1                      水土保持監測內容

監測內容

監測要素

監測項目

監測方法

現場調查

項目區的占地面積、水土流失面積與分布、水土保持措施類型和數量等

調查與定位監測相結合

水土保持監測重點區域的位置、數量和監測時段

擾動土地情況

擾動范圍、面積

實際擾動土地總面積、擾動土地整治面積

實地量測、資料分析

土地利用類型及變化情況

林地、草地、耕地、交通用地等

水土流失情況監測

土壤流失面積

水土流失類型區、面積、強度分級及面積、平均土壤侵蝕模數、容許土壤侵蝕模數

地面觀測、實地量測和資料分析

土壤流失量

指項目建設區的土、石、沙數量

水土保持措施監測

措施類型

植物措施的設計情況、年度實施情況、監測結果

實地量測和資料分析

開(完)工日期

植物措施的開完工日期

位置、規格、尺寸、數量

植物措施的數量、質量、運行效果

防治效果、運行狀況等

擾動土地整治面積,治理水土流失面積,減少水土流失量,實際攔擋的棄土石渣量

3、水土保持措施

已建工程的圍墻外采取種植柳樹的綠化措施,共種植100棵柳樹,雖然屬于綠化措施,也能有效的防止水土流失、加強水土保持,但其在建設項目區外,不將其界定在本水土保持方案的防護措施體系內。根據現場調查在生產區內除建構筑物、膨潤土攤曬區、壓裂砂原料堆放區和蓄水池外,其余空地均采取了水泥硬化措施,雖然能有效的防治水土流失,具有水保功能但不將其界定為水保措施;辦公生活區內也是除建構筑物、綠化區域外的空地也已采取了硬化措施,也能有效的防治水土流失,具有水保功能但不將其界定為水保措施;辦公生活區南側種植了200棵側柏綠籬,能有效的防治水土流失,具有水保功能將其界定為水保措施。

4、水土流失情況

本項目水土流失情況監測內容包括各分區的水土流失類型區、面積、強度分級及面積、平均土壤侵蝕模數、容許土壤侵蝕模數。詳見表2-5。

表2-2                 水土流失情況監測表

序號

監測內容

土壤流失面積

土壤流失量

潛在土壤流失量

水土流失危害

1

監測方法

實地測量

實地測量

資料分析

地面觀測

2

監測頻次

1次/季度

1次/月

1次/季度

1次/季度

3

監測精度

≥90%

≥90%

≥90%

≥90%

2.2 監測方法
